53 minutos atrás
29 mins lectura

Data centers y electricidad: la nueva guerra por la capacidad energética

Data centers elevan la demanda eléctrica regional en México. Analizamos Querétaro, nuevos campus, subestaciones, MW energizados y presión sobre la red.

Data centers y electricidad: la nueva guerra por la capacidad energética

México sin enchufe · Infraestructura digital y capacidad eléctrica

La nube necesita suelo, líneas de transmisión, subestaciones y transformadores. Querétaro ya muestra qué ocurre cuando grandes cargas digitales crecen junto con manufactura, parques industriales y demanda urbana: la capacidad eléctrica deja de ser una cifra nacional y se convierte en una decisión regional.

Fecha de corte: 7 de septiembre de 2026.

Una fábrica solicita electricidad para mover motores, hornos, robots, bombas y líneas de producción. Un data center la solicita para mantener funcionando infraestructura digital, almacenamiento, cómputo y millones de procesos que empresas y usuarios esperan encontrar disponibles a cualquier hora.

Desde el punto de vista de la red, ambos terminan convirtiéndose en lo mismo: megawatts que deben llegar físicamente a un lugar concreto, bajo criterios de confiabilidad y en una fecha determinada. Cuando nuevas plantas industriales, ciudades y campus digitales quieren crecer sobre la misma infraestructura regional, la pregunta deja de ser cuánta electricidad produce México y pasa a ser cuánto puede entregar ese nodo.

La respuesta rápida: sí puede existir competencia por capacidad, pero no en todo México por igual

La evidencia disponible confirma que los data centers pueden convertirse en una nueva fuente de presión sobre redes regionales porque concentran grandes bloques de demanda en muy pocos sitios. El caso mexicano más claro es Querétaro, donde ya operan regiones de nube de Microsoft, Google Cloud y AWS y donde operadores especializados han tenido que desarrollar infraestructura eléctrica de gran escala.

Pero “competencia” no significa que CFE retire megawatts a una fábrica para entregarlos a un data center. Significa que nuevos Centros de Carga pueden depender de las mismas líneas, subestaciones, transformadores, derechos de vía y calendarios de expansión.

En Monterrey existe ya un ecosistema digital operativo y, simultáneamente, presión regional de infraestructura documentada por la planeación eléctrica. Sin embargo, los datos públicos revisados no permiten afirmar que un data center determinado haya desplazado o retrasado una fábrica concreta. Esa diferencia entre competencia demostrada y presión potencial es fundamental.

Esta investigación mira al data center desde la red eléctrica y no desde sus servidores. Para el análisis del mercado tecnológico, operadores y modelos de negocio puede consultarse Data centers y energía en México: actores clave, inversiones y retos eléctricos .

Un data center también es una gran carga eléctrica

Los centros de datos no son todos iguales. Un pequeño sitio empresarial o de edge puede tener una huella relativamente reducida, mientras un campus de hiperescala puede concentrar decenas o cientos de megawatts. La Agencia Internacional de Energía utiliza como referencia global centros convencionales de alrededor de 10 a 25 MW y señala que instalaciones hyperscale orientadas a IA pueden alcanzar 100 MW o más.

El dato importante no es convertir ese rango en una estimación automática para México. Sirve para comprender la escala física. Una sola instalación de 100 MW puede representar una carga comparable, desde la perspectiva de potencia, con grandes complejos industriales.

La IEA destaca además que el impacto local es mayor que el peso nacional: los data centers tienden a agruparse geográficamente. Por eso un sector que representa una fracción relativamente pequeña del consumo eléctrico de un país puede ser muy relevante para una subestación o corredor específico.

El crecimiento energético general de la IA está explicado con mayor detalle en La IA necesita electricidad: el verdadero límite físico del crecimiento tecnológico .

Por qué 100 MW no son simplemente “100 MW”

Dos consumidores pueden tener una potencia máxima de 100 MW y comportarse de manera muy distinta. Una planta puede concentrar su producción en determinados turnos, variar por día o detener líneas durante fines de semana. Muchos data centers, en cambio, están diseñados para mantener cargas durante las 24 horas y operar con elevados niveles de disponibilidad.

El concepto que ayuda a entender esa diferencia es el factor de carga: qué tan cerca permanece el consumo promedio de la potencia máxima durante un periodo. Un consumo sostenido transforma una misma cifra de MW en una cantidad mayor de energía anual que una instalación que alcanza su máximo sólo unas horas.

Esto no autoriza a asignar un factor universal a todos los centros de datos mexicanos. Hyperscale, colocation, enterprise y edge pueden tener perfiles diferentes, y las cargas de IA introducen incluso variaciones rápidas que la IEA identifica como un nuevo reto para los sistemas eléctricos.

Potencia IT tampoco es lo mismo que potencia total

La potencia IT describe la electricidad utilizada por el equipo informático. Pero el sitio también necesita enfriamiento, bombeo, sistemas eléctricos, iluminación, pérdidas y otros auxiliares. Por eso un anuncio de “100 MW IT” no significa necesariamente que la instalación retire exactamente 100 MW de la red.

Una métrica habitual es el PUE —Power Usage Effectiveness—, calculada como energía total de la instalación dividida entre energía destinada al equipo IT. Uptime Institute reportó para su encuesta global de 2025 un PUE medio ponderado de 1.54, pero esa cifra no debe aplicarse automáticamente a ningún campus mexicano.

Regla para leer anuncios: antes de comparar dos cifras de MW hay que saber si describen carga IT, capacidad eléctrica del sitio, capacidad de una subestación, suministro asegurado o consumo operativo. Son conceptos distintos.

El problema no es nacional: es regional

México puede agregar generación y conservar al mismo tiempo nodos donde la conexión sea compleja. La electricidad debe viajar desde las centrales por la Red Nacional de Transmisión, atravesar subestaciones, transformarse y llegar al punto exacto donde se ubicará el Centro de Carga.

Esa lógica es el núcleo de la investigación sobre transmisión eléctrica y localización de inversión y del mapa de los megawatts disputados en México .

Central Produce electricidad.
Transmisión Transporta potencia.
Subestación Maniobra la red.
Transformación Adapta tensión.
Red regional Acerca la energía.
Conexión Une la carga.
Data center Consume potencia.

Una central nueva en otro estado puede mejorar la suficiencia nacional y aun así no eliminar una limitación en un transformador queretano. Esa diferencia explica por qué las discusiones sobre data centers no pueden resolverse sumando la generación instalada de México.

Anunciado no significa energizado: la escalera de evidencia

Para evitar convertir anuncios corporativos en consumo real, AI Regula Solutions utiliza una escalera editorial de evidencia:

  1. Nivel 1 — Anuncio corporativo: existe intención pública de invertir.
  2. Nivel 2 — Sitio identificado: existe terreno o ubicación concreta.
  3. Nivel 3 — Permisos y trámites: el proyecto avanza administrativamente.
  4. Nivel 4 — Infraestructura eléctrica documentada: existe conexión, subestación o suministro específico identificado.
  5. Nivel 5 — Construcción: existe obra física comprobable.
  6. Nivel 6 — Energización: la infraestructura eléctrica ya fue puesta bajo tensión.
  7. Nivel 7 — Operación: el centro de datos presta servicio.

El nivel no mide calidad del proyecto. Sólo responde cuánto sabemos sobre su realidad física y eléctrica.

Inventario: qué capacidad digital está realmente documentada

Proyectos y activos con evidencia pública verificable al 7 de septiembre de 2026
Empresa / proyecto Región Tipo MW anunciados MW comprobados Etapa Fecha / evidencia
Microsoft México Central Querétaro Región hyperscale cloud No publicados No publicados Operativa Disponibilidad general desde mayo de 2024; fuente Microsoft.
Google Cloud northamerica-south1 Querétaro Región cloud No publicados No publicados Operativa Región abierta en diciembre de 2024; tres zonas disponibles.
AWS México (Central) Querétaro Región hyperscale cloud No publicados No publicados Operativa Tres Zonas de Disponibilidad desde enero de 2025; inversión prevista superior a US$5,000 millones en 15 años.
ODATA QR03 El Marqués / Querétaro Campus hyperscale 300 MW de capacidad IT total diseñada 200 MW de infraestructura eléctrica energizada en febrero de 2025 Operativo / expansión ODATA reportó inauguración posterior en 2025 y expansión continua.
ODATA QR04 San Miguel de Allende, Guanajuato Hyperscale 24 MW IT totales 12 MW IT en primera fase Operativa primera fase Agosto de 2025; fuente Aligned/ODATA.
CloudHQ QRO Campus Querétaro Campus hyperscale futuro Gobierno reportó hasta 900 MW de carga del campus; página corporativa publica 360 MW de carga crítica IT 200 MW de suministro inicial asegurados, según presentación oficial de septiembre de 2025 Preconstrucción / desarrollo Primera disponibilidad prevista en 2027. Las distintas definiciones públicas de MW no son directamente comparables.
Digital Realty Querétaro Colón, Querétaro Colocation No publicados en páginas revisadas No publicados 3 sitios operativos MEX01, MEX02 y MEX03; la compañía reporta subestación eléctrica dedicada.
Equinix MO2 Apodaca, Nuevo León Colocation preparado para IA No publicados No publicados Operativo Abierto en octubre de 2025; 720+ gabinetes en primera fase.

“MW comprobados” significa únicamente potencia cuyo estado eléctrico u operativo puede vincularse con una fuente corporativa u oficial. No significa consumo instantáneo actual. Cuando una compañía no publica MW, se deja expresamente como “no publicado” en lugar de estimarlo.

Querétaro: donde lo digital ya obliga a construir red

Ninguna otra región mexicana presenta hoy una combinación comparable de regiones cloud operativas, operadores de colocation, campus hyperscale y proyectos futuros de gran escala. Microsoft abrió México Central en mayo de 2024, Google Cloud abrió su región en diciembre de ese año y AWS puso en operación México Central en enero de 2025.

A esta capa de hyperscalers se agregan operadores como ODATA, Digital Realty y Equinix. El resultado es una concentración de consumidores digitales sobre una región que ya alberga manufactura, logística, crecimiento urbano y nuevos Centros de Carga.

La planeación eléctrica oficial ya venía señalando necesidades de transmisión y transformación en Querétaro. En 2026, CFE incrementó de 140 a 180 MW la capacidad de la línea de 115 kV entre El Sauz y San Ildefonso. La empresa estatal también concluyó sistemas de protección y medición asociados con 91 MW para un conjunto de usuarios de alta tensión que incluye data centers, tecnología, aviación y electrodomésticos.

Esa última cifra merece precisión: los 91 MW no corresponden exclusivamente a data centers. La propia CFE identifica varios tipos de usuarios. Utilizarla como “91 MW de data centers” sería incorrecto.

El caso ODATA: cuando “conseguir energía” significa construir infraestructura regional

ODATA proporciona una de las pruebas más fuertes de que el reto no es abstracto. En febrero de 2025 la empresa anunció la energización de 200 MW en la primera fase de infraestructura asociada a QR03. El proyecto incluyó ampliación de una subestación de maniobras de 400 kV, aproximadamente 10 kilómetros de líneas de transmisión y dos nuevas subestaciones.

La compañía declaró que el sistema estaba en camino hacia 400 MW de capacidad de servicio. QR03 está diseñado para alcanzar 300 MW de capacidad IT total. Esos números describen capas diferentes: infraestructura eléctrica aguas arriba y capacidad informática del campus.

CFE añadió otra pieza en enero de 2026 cuando puso en operación el segundo transformador de la Subestación VYMSA, destinado a cubrir los 18.8 MW requeridos por el Centro de Carga ODATA. Éste es un ejemplo particularmente útil porque vincula un consumidor digital, una cifra de demanda y un activo concreto de transformación.

El desarrollo del hub tecnológico y sus actores se encuentra analizado desde una óptica empresarial en El boom de data centers en México y su impacto energético .

CloudHQ: el ejemplo perfecto de por qué MW anunciados no son MW operativos

En septiembre de 2025 CloudHQ presentó junto con el Gobierno de México un campus de seis centros de datos en Querétaro. Durante la presentación oficial, la empresa habló de hasta 900 MW de carga del campus y confirmó que había asegurado el suministro inicial para los primeros 200 MW.

También detalló una subestación de maniobras de 2 GW vinculada a la expansión regional y una subestación privada del campus. La primera etapa fue ubicada hacia 2027.

Sin embargo, la página corporativa actual de CloudHQ publica otro dato: 360 MW de carga crítica IT total para QRO Campus y seis edificios descritos como 48 MW cada uno. Las cifras corporativas y gubernamentales utilizan definiciones que no encajan directamente entre sí.

Por eso este artículo no suma “900 MW” a la demanda actual de Querétaro. Al corte, el dato más sólido sobre suministro es que 200 MW iniciales habían sido asegurados para permitir el avance del proyecto; el resto corresponde a etapas futuras.

Hallazgo clave: CloudHQ demuestra por qué un inventario serio debe separar capacidad final del campus, capacidad IT, infraestructura de subestación y energía inicial asegurada. Sumarlas como si fueran cuatro demandas distintas multiplicaría artificialmente el tamaño del proyecto.

Nuevo León: un hub digital que crece dentro de una región industrial

Monterrey representa un caso diferente. Su condición de centro manufacturero y logístico ya genera una elevada concentración eléctrica. A ello se está sumando infraestructura digital. Equinix opera MO1 y abrió MO2 en Apodaca en octubre de 2025; la nueva instalación añadió más de 720 gabinetes en su primera fase y fue diseñada para cargas preparadas para IA.

No existe en la información corporativa revisada un dato público de MW de MO2 que permita compararlo directamente con la demanda industrial local. Tampoco existe evidencia pública suficiente para afirmar que MO2 haya desplazado capacidad perteneciente a alguna fábrica.

La señal relevante es territorial: la infraestructura digital está creciendo dentro de una región donde CENACE ya documenta necesidades de transformación y condiciones exigentes en corredores del sistema eléctrico metropolitano.

En consecuencia, Monterrey se clasifica aquí como presión potencial con evidencia regional, no como competencia demostrada data center versus industria.

Para comparar esta geografía con otros hubs puede consultarse Nuevos hubs digitales en México: energía y agua más allá de Querétaro y el análisis de estados competitivos para data centers .

Guanajuato: el crecimiento empieza a salir del nodo queretano

ODATA ofrece una señal concreta de diversificación con QR04 cerca de San Miguel de Allende. La instalación fue diseñada para 24 MW IT y su primera fase de 12 MW ya estaba operativa en agosto de 2025.

Esa escala es mucho menor que la de los megacampus proyectados en Querétaro, pero resulta relevante porque demuestra que la infraestructura digital comienza a extenderse hacia otros corredores del Bajío.

A diferencia de Querétaro, la información pública revisada no permite concluir que QR04 esté generando una restricción regional de red. Se trata de un activo digital operativo, no de una prueba de estrés eléctrico.

La matriz regional: presión demostrada, potencial y todavía desconocida

Data centers e infraestructura regional: nivel de evidencia
Región Proyectos digitales Demanda publicada Industria / otras cargas Infraestructura eléctrica Señal Confianza
Querétaro Microsoft, Google, AWS, ODATA, Digital Realty, Equinix, CloudHQ y otros. ODATA y CloudHQ publican cifras de gran escala; otros hyperscalers no publican MW. Manufactura, logística, aeroespacial, electrodomésticos y crecimiento urbano. Subestaciones, transformación, línea El Sauz–San Ildefonso, infraestructura ODATA y refuerzos regionales. Competencia / presión eléctrica documentable. Alta
Monterrey / Apodaca Equinix MO1 y MO2; otros desarrollos digitales regionales. MW específicos no públicos para los activos utilizados en este análisis. Uno de los mayores polos manufactureros del país. Planeación oficial documenta necesidades de refuerzo y transformación metropolitana. Presión potencial; no se prueba desplazamiento entre usuarios. Media-alta regional
San Miguel de Allende / Guanajuato ODATA QR04. 24 MW IT diseñados; 12 MW IT operativos en primera fase. Corredor manufacturero del Bajío. Infraestructura propia del campus e interconexión regional. Nuevo crecimiento digital; sin evidencia pública suficiente de estrés nodal. Media
CDMX / periferia Amplio mercado de consumo digital e interconexión. Datos heterogéneos. Gran demanda urbana, comercial e industrial. Red extensa y compleja del centro del país. No hay evidencia pública homogénea para asignar competencia a nodos concretos. Limitada

La clasificación es editorial y mide calidad de evidencia, no “riesgo oficial”. La ausencia de presión demostrada no significa que exista capacidad abundante; puede significar simplemente que no existen datos públicos suficientes.

¿Con quién compiten por capacidad?

La red no clasifica moralmente una carga como “digital” o “industrial”. Atiende condiciones físicas y contractuales. En una misma región pueden crecer una fábrica, un parque industrial, viviendas, comercio, electromovilidad y data centers.

La competencia surge cuando varios proyectos requieren que la misma infraestructura aumente su capacidad dentro de ventanas de tiempo similares. Entonces el recurso escaso puede ser un transformador, una bahía de subestación, un corredor de transmisión, un derecho de vía o el tiempo necesario para construir.

Esta interacción es especialmente relevante con los parques industriales y proyectos de nearshoring que también necesitan megawatts entregables .

Data center versus fábrica: perfiles distintos, red compartida

Comparación conceptual; no representa perfiles universales
Variable Data center Planta industrial Por qué importa a la red
Perfil de carga Frecuentemente continuo y de alta disponibilidad. Puede variar por turnos, proceso y calendario. Determina energía anual, reservas y utilización de infraestructura.
Escala Desde pequeñas instalaciones hasta campus de cientos de MW. Desde cargas menores hasta industria electrointensiva. No existe una escala universal para ninguno.
Expansión Frecuentemente modular por edificios o fases. Por líneas, plantas o ampliaciones. La red debe contemplar crecimiento posterior.
Continuidad Normalmente muy alta. Depende del proceso. Puede requerir rutas, protecciones y respaldo adicionales.
Calidad Muy sensible a eventos eléctricos. Variable según automatización y equipo. Condiciona diseño de conexión y mitigaciones.
Velocidad de inversión El sector puede desarrollar instalaciones en pocos años. Depende del sector productivo. Puede ser más rápido que ampliar transmisión.

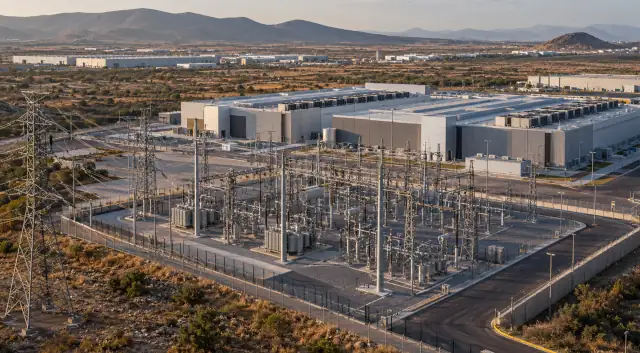

Subestaciones: el recurso invisible

Cuando una empresa anuncia cientos de MW, la imagen pública suele concentrarse en edificios, servidores e inversión. El activo eléctrico decisivo puede estar fuera de la fotografía: una subestación capaz de recibir energía de alta tensión y transformarla para el campus.

En QR03, ODATA vinculó su expansión a una subestación de maniobras de 400 kV, nuevas líneas y dos subestaciones adicionales. CloudHQ, por su parte, ha presentado una arquitectura con infraestructura de maniobra regional y una subestación privada del campus.

La subestación no crea energía. Permite recibirla, maniobrarla, protegerla y transformarla. Si la red aguas arriba no tiene margen, construir únicamente el patio eléctrico del campus tampoco resuelve el problema.

Transformadores: un calendario que no sigue la velocidad del software

La IEA identifica transformadores, turbinas y otros equipos eléctricos entre los cuellos de botella que ya están retrasando conexiones de nuevos data centers a escala internacional. El problema es relevante para México porque los proyectos de red y campus requieren equipos con ingeniería, fabricación, transporte y pruebas.

Un centro de datos puede desarrollarse en dos o tres años bajo determinadas condiciones, mientras infraestructura energética mayor puede requerir periodos más largos de planeación, derechos de vía y construcción. Ésa es precisamente la desalineación temporal que sustenta la hipótesis del artículo.

El problema no se resuelve anunciando más capacidad final: se resuelve sincronizando la fecha comercial del campus con la fecha real de energización.

¿Puede el almacenamiento resolver la presión?

Un BESS puede desempeñar varias funciones útiles: mantener determinadas cargas durante transiciones, reducir picos, responder rápidamente a variaciones y apoyar estrategias de administración de demanda.

Pero una batería no crea energía ilimitada. Un campus que necesita 100 MW de forma sostenida seguirá requiriendo una fuente capaz de reponer la energía almacenada. Si no existe conexión estructural suficiente, aumentar baterías sólo cambia durante cuánto tiempo puede diferirse el problema.

Esta diferencia está desarrollada en el análisis de almacenamiento, baterías y control operativo en México .

¿Puede un data center generar su propia electricidad?

Puede integrar generación local bajo los esquemas regulatorios aplicables, además de contratar suministro y desarrollar soluciones híbridas. En otros mercados ya existen proyectos que combinan gas, renovables, almacenamiento o generación dedicada para atender cargas digitales.

Pero cada alternativa cambia el problema, no lo elimina. Una planta de generación requiere combustible, permisos, terreno, conexión y mantenimiento. La solar y eólica tienen perfiles variables. La generación firme dedicada puede reducir dependencia de la red, pero introduce nuevos costos y riesgos.

Contratar renovables no elimina la necesidad de red

Una empresa puede contratar energía renovable o atributos ambientales y seguir recibiendo físicamente electricidad mediante la misma red regional. El contrato define derechos comerciales y ambientales; los electrones continúan dependiendo de transmisión, transformación y conexión.

Por eso un PPA no debe confundirse con capacidad física. Tener contratado un volumen anual de energía limpia no garantiza que la subestación pueda entregar una nueva carga de 100 MW en un punto determinado.

Capacidad: seis equivalencias que deben rechazarse

Generación instalada ≠ capacidad regional disponible.

MW anunciados ≠ MW energizados.

PPA renovable ≠ capacidad física de red.

Generadores de respaldo ≠ suministro permanente.

BESS ≠ nueva fuente ilimitada de energía.

Data center anunciado ≠ demanda operativa.

Respaldo eléctrico no es generación disponible para el sistema

Los generadores de emergencia y UPS son esenciales para continuidad, pero su misión principal es proteger la instalación cuando el suministro ordinario falla o durante transiciones. No deben sumarse a la capacidad eléctrica del SEN como si fueran centrales disponibles para abastecer otras cargas.

Para los detalles de UPS, redundancia y calidad de energía, el análisis complementario es Calidad de energía y respaldo: lo que exige la IA en data centers .

El agua es la segunda restricción territorial, pero tampoco puede generalizarse

El agua importa porque determinados sistemas de enfriamiento pueden consumirla. Pero existen configuraciones muy diferentes. CloudHQ ha presentado su proyecto queretano con enfriamiento sin agua; ODATA reporta para QR04 un circuito cerrado que recircula el recurso.

Por eso tampoco es válido multiplicar una cifra promedio de litros por todos los MW anunciados y presentar el resultado como consumo futuro de Querétaro. Tecnología de enfriamiento, clima, carga y operación modifican el resultado.

La relación completa entre energía, agua y enfriamiento está desarrollada en Energía, agua y enfriamiento: el costo oculto de los data centers .

La velocidad de la nube frente a la velocidad de la red

Ésta es probablemente la conclusión técnica más importante. El sector digital puede tomar una decisión de capital, asegurar terreno y comenzar construcción en una escala de pocos años. Una nueva línea regional puede requerir planeación, autorización, ingeniería, derecho de vía, transformadores, construcción y pruebas.

La IEA señala que estos tiempos ya están produciendo cuellos de botella globales para data centers. México ofrece evidencia concreta de la misma lógica: tanto ODATA como CloudHQ han incorporado infraestructura eléctrica de gran escala como parte integral del desarrollo del campus.

En agosto de 2026 la propia Presidencia reconoció públicamente que algunas zonas requieren más inversión en transmisión y distribución que en generación y planteó que el crecimiento de data centers debe realizarse con planeación energética y de recursos.

Data center vs industria: ¿quién obtiene los megawatts?

No existe evidencia para sostener que México tenga una política pública de favorecer data centers sobre fábricas, o viceversa. Tampoco puede concluirse que un usuario “robe” capacidad a otro simplemente porque se conecte primero.

En la práctica, la cronología importa. Una nueva carga desarrolla estudios, contratos, garantías e infraestructura y puede detonar refuerzos específicos. Cuando la capacidad adicional requiere construir activos, el usuario que llegue después puede enfrentar un sistema distinto del que existía años antes.

El caso ODATA ilustra una salida distinta a una competencia de suma cero: su expansión estuvo acompañada por nueva infraestructura de transmisión y subestaciones. El objetivo no fue repartir una capacidad fija, sino aumentarla.

El problema surge cuando los calendarios de nuevos consumidores avanzan más rápido que los calendarios de expansión de red.

Qué infraestructura exige realmente una nueva carga digital

De la red regional al campus
Necesidad Para qué sirve Responsable posible Evidencia que debe existir
Transmisión Llevar grandes bloques de potencia hasta la región. CFE / infraestructura del sistema. Proyecto, capacidad, fecha y entrada en operación.
Subestación Conectar, maniobrar y proteger. CFE, desarrollador o esquema compartido según proyecto. Configuración y estado físico.
Transformación Adaptar el nivel de tensión. CFE o usuario según frontera eléctrica. MVA, transformadores y fecha de servicio.
Conexión Unir el Centro de Carga con la red. Usuario, CENACE y CFE según procedimiento. Estudios, contratos y obras asociadas.
Respaldo Mantener continuidad ante una interrupción. Operador del data center. Arquitectura y autonomía.
BESS Transición, gestión de picos y continuidad temporal. Operador / proveedor energético. MW, MWh y estrategia de operación.

Qué debería preguntar un desarrollador antes de comprar terreno

  1. ¿Cuál es la potencia IT de cada fase y cuál es la carga eléctrica total prevista?
  2. ¿Qué punto de conexión atenderá el campus?
  3. ¿Qué infraestructura existe hoy y cuál todavía está en planos?
  4. ¿Qué transformación adicional requiere el sitio?
  5. ¿Cuánta capacidad está asegurada y cuánta corresponde sólo a fases futuras?
  6. ¿La fecha eléctrica coincide con la fecha comercial del data center?
  7. ¿Qué usuarios industriales o urbanos comparten la infraestructura regional?
  8. ¿Qué redundancia existe y las rutas son realmente independientes?
  9. ¿Qué capacidad de respaldo y almacenamiento es necesaria?
  10. ¿Qué restricciones de agua existen para el diseño de enfriamiento elegido?
  11. ¿Qué permisos, derechos de vía y obras externas pueden convertirse en ruta crítica?
  12. ¿Qué ocurre eléctricamente cuando el campus pase de la primera fase a su capacidad final?

Para la perspectiva completa de instalación, permisos y operación puede consultarse Cómo se instala un data center en México: requisitos reales .

Qué deberían vigilar los estados

Para atraer un campus digital no basta ofrecer tierra y fibra. El gobierno estatal necesita comprender qué red alimentará el sitio, qué subestaciones se requieren, qué infraestructura necesita CFE, cuál será la demanda escalonada y cómo coexistirá con parques industriales y expansión urbana.

También debe evaluar agua, uso de suelo, protección civil, conectividad y beneficios económicos. La relevancia de esta planeación adquirió mayor peso en agosto de 2026, cuando la Presidencia señaló expresamente que los centros de datos demandan grandes cantidades de energía y agua y que su crecimiento debe realizarse de forma planeada.

El objetivo no debería ser acumular anuncios de MW. Debería ser atraer capacidad digital que pueda convertirse realmente en operación sin trasladar restricciones no previstas a la región.

Qué significa para México hacia 2030

No es posible afirmar hoy que los data centers desplazarán a la manufactura, ni que México resolverá toda la demanda futura mediante la generación anunciada. Ambos extremos exigirían información que todavía no existe.

Sí puede observarse una carrera entre dos calendarios. Por un lado, cloud, IA y colocation siguen creciendo y nuevos proyectos entran por fases. Por otro, CFE está ampliando generación, transmisión y transformación, mientras desarrolladores digitales construyen infraestructura eléctrica propia o dedicada.

La IEA espera que los data centers sigan siendo uno de los grandes motores del crecimiento eléctrico mundial hacia 2030. En México, el resultado dependerá de si la expansión de la red ocurre exactamente en los nodos donde aparecen las nuevas cargas, no simplemente de cuántos megawatts se agreguen al sistema nacional.

La nube no vive en el aire

La infraestructura digital puede parecer inmaterial porque sus productos son datos, aplicaciones e inteligencia artificial. Su base física es exactamente lo contrario: terrenos, líneas, acero, cobre, transformadores, agua, subestaciones y electricidad.

Querétaro ya muestra esa realidad. Los data centers no llegaron únicamente con capital y fibra; llegaron acompañados de nuevas subestaciones, refuerzos de transmisión y solicitudes de capacidad que empiezan a medirse en cientos de megawatts.

México puede expandir simultáneamente manufactura y economía digital. Pero hacerlo requiere abandonar la idea de que la capacidad eléctrica es una reserva nacional que puede utilizarse indistintamente en cualquier punto.

La nueva competencia no es simplemente por energía. Es por tener red, transformación, equipos y tiempo suficientes para convertir megawatts anunciados en megawatts físicamente entregables.

Preguntas frecuentes

¿Cuánta electricidad consume un data center?

No existe una cifra única. La IEA utiliza como referencias globales instalaciones convencionales de aproximadamente 10–25 MW y hyperscale orientadas a IA de 100 MW o más. La demanda de cada proyecto depende de tamaño, carga IT, eficiencia, cooling y fase de operación.

¿Por qué los data centers necesitan tanta energía?

Porque mantienen grandes cantidades de equipo informático funcionando continuamente y necesitan además enfriamiento, sistemas eléctricos, bombas, protección y otros auxiliares. La electricidad total de la instalación es mayor que la destinada exclusivamente a servidores.

¿Dónde se concentran los principales data centers de México?

Querétaro es actualmente el clúster con mayor evidencia pública de concentración: alberga infraestructura operativa de Microsoft, Google Cloud, AWS, ODATA, Equinix y Digital Realty, además de grandes proyectos futuros como CloudHQ. Monterrey es otro hub digital en expansión.

¿Por qué Querétaro concentra tantos centros de datos?

Influyen conectividad, ubicación, ecosistema industrial, fibra, disponibilidad de terrenos e infraestructura existente. El crecimiento del clúster también ha obligado a desarrollar nueva infraestructura eléctrica y reforzar transmisión y transformación.

¿México tiene suficiente electricidad para nuevos data centers?

No puede responderse únicamente con la generación nacional. La viabilidad depende de la capacidad de transmisión, transformación y conexión en el sitio específico y de las obras necesarias para cada proyecto.

¿Qué infraestructura eléctrica necesita un data center?

Dependiendo de su escala puede requerir transmisión, subestaciones, transformadores, conexión de alta tensión, sistemas de protección, respaldo, UPS y almacenamiento. Las configuraciones concretas dependen del proyecto.

¿Puede un data center funcionar con energía renovable?

Puede contratar o producir energía renovable, pero necesita electricidad física y confiable en todo momento. Un contrato renovable no elimina la necesidad de red, capacidad de conexión, respaldo o recursos firmes para cubrir periodos sin generación renovable.

¿Las baterías pueden sustituir la conexión eléctrica?

No de manera indefinida. Un BESS puede aportar continuidad, gestionar picos y desplazar consumo, pero necesita recargarse y no crea energía ilimitada. Una carga grande y continua sigue necesitando una fuente eléctrica suficiente.

Fuentes documentales principales

Compartir Post:

Comentarios

Sé el primero en comentar este análisis. Tu duda puede ayudar a otros lectores.

Deja un comentario

Todos los campos son obligatorios *
